Kuvien mukaista rehuvarastoa rakennettiin tuossa loppuvuosi.
Nyt on pressuovia vaille valmista.

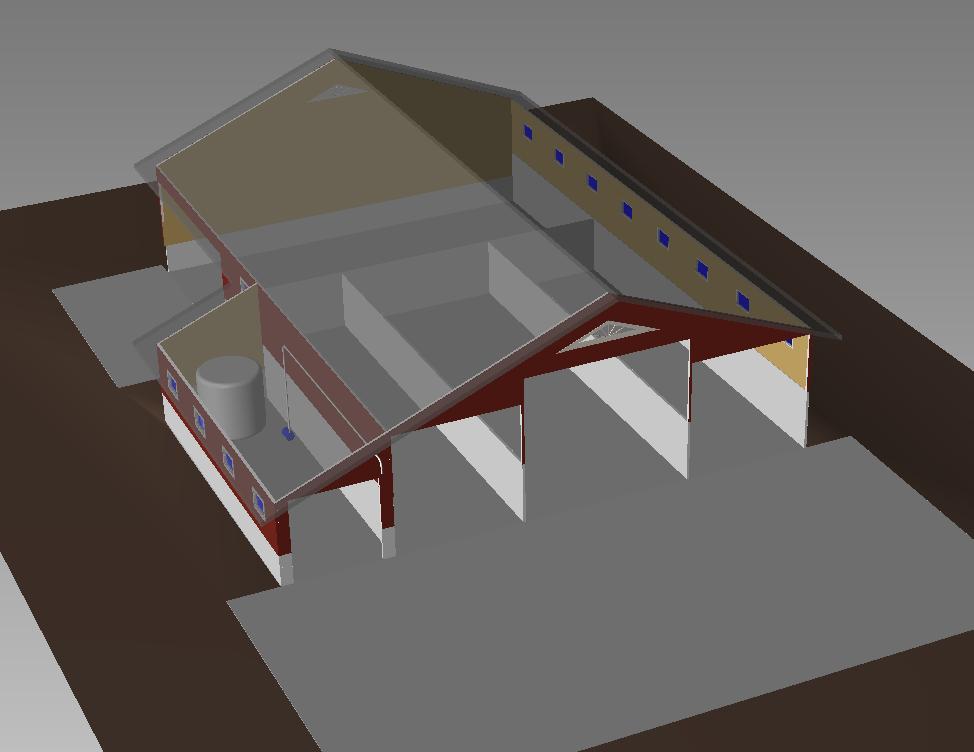

Eli tehtiin noin 630m2 rakennus kolmen murskeviljalaakasiilon, sekä tuollaisen "onpahanvaanvarasto-osan" päälle. Päädyin ko. tekniikkaan, sillä seinien tekeminen kappaletavarasta 3m korkean "sokkelin" päälle olisi ollut vähintäänkin työlästä.
Vaihtoehtona ollut teräskehärunko oli helkkarin kallis, joskin pystyttäminen olisi ollut nopeampaa.
Tavoitteena oli saada vapaa korkeus seinän vierillä vähintään 6m:iin ja rakennuksen keskellä 8m. Eipähän ole kippaillessa heti katto vastassa.

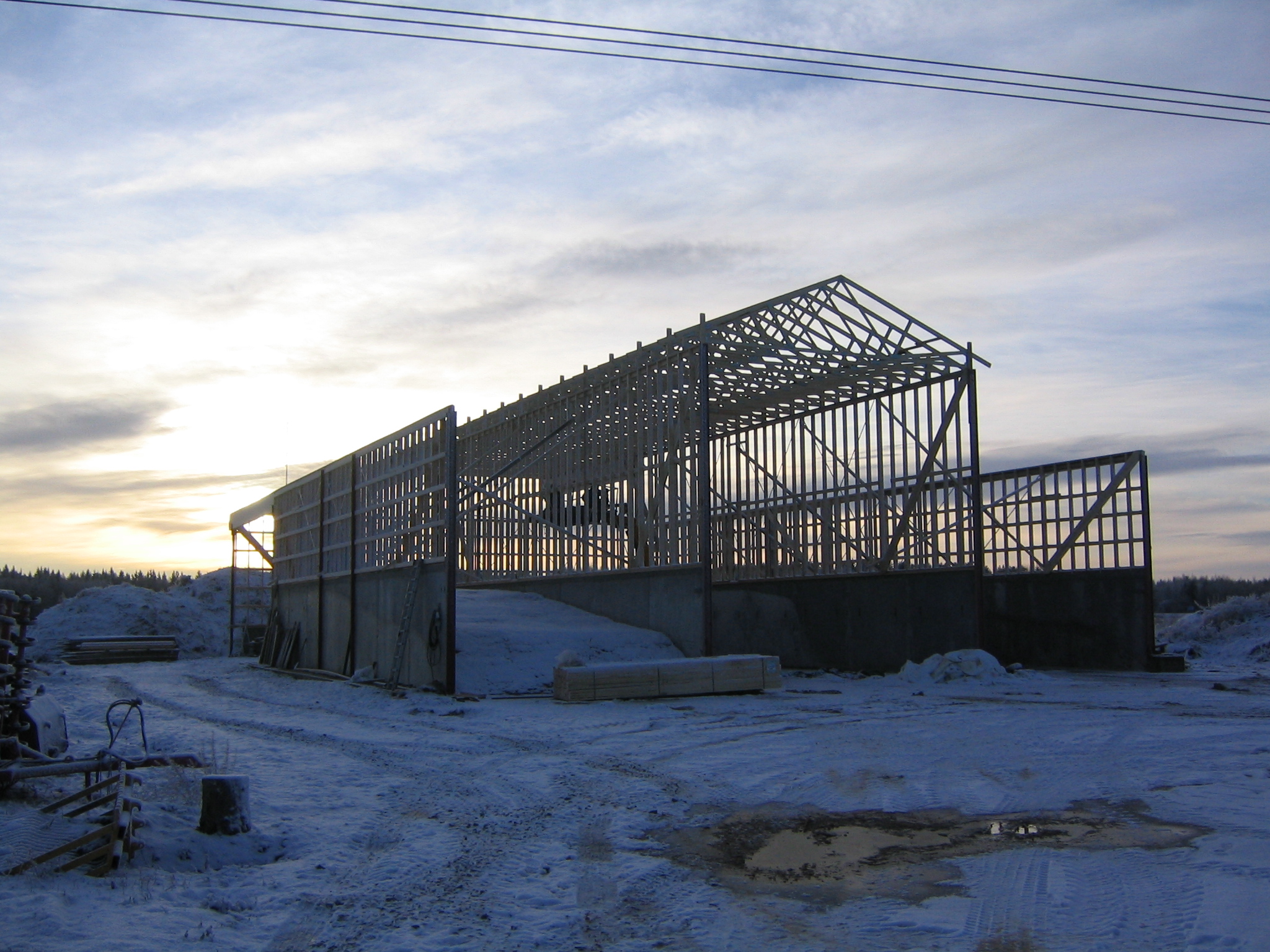

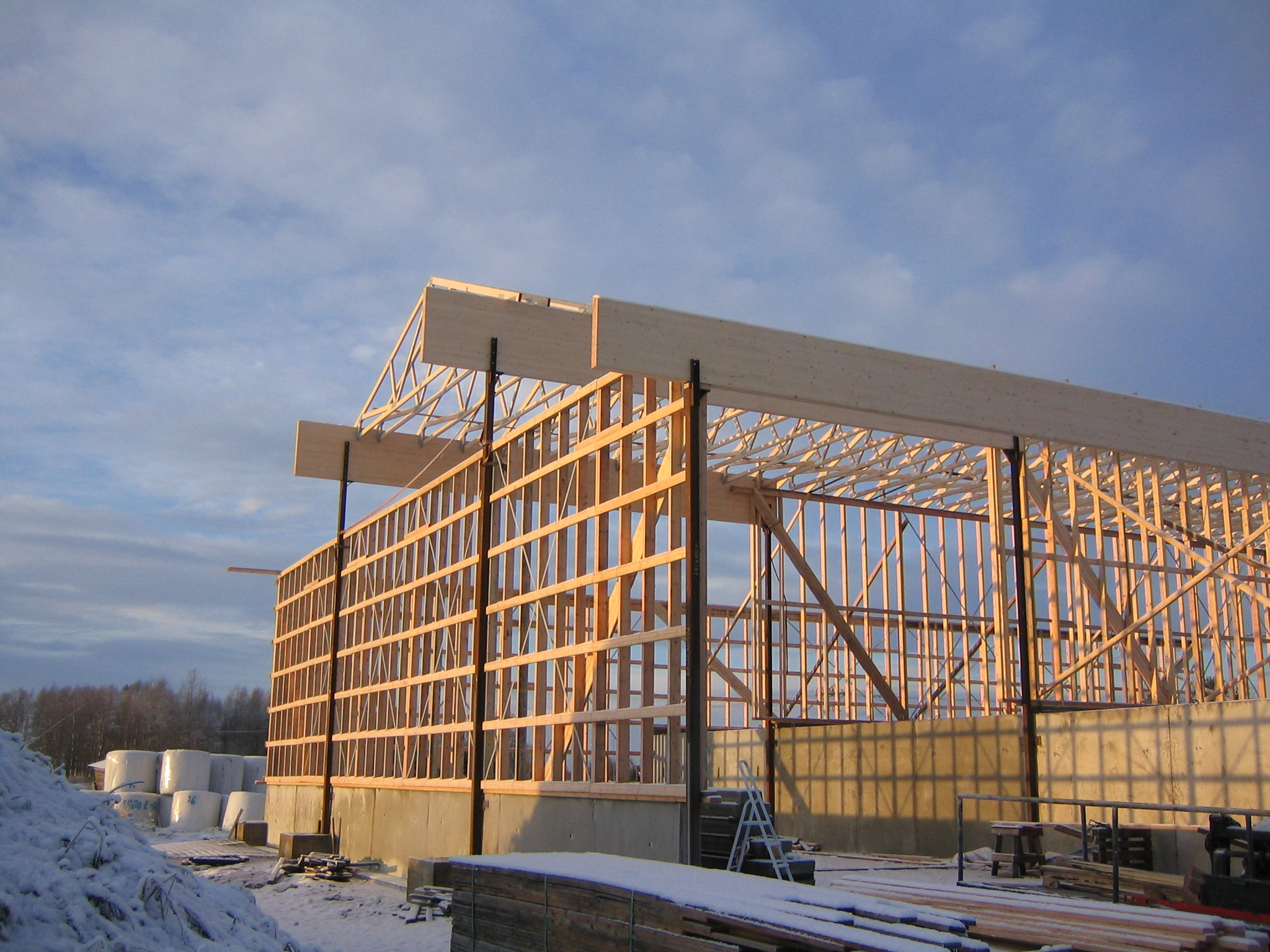

Jaoimme kunkin seinän sopivan pituisiin pätkiin, puutavaran mitat huomioiden. Kaikki elementit tehtiin maassa (125x50 runko, vinorevaukset joko 100x32 laudalla, tai reikäpannalla, sekä ruoteet ulkoverhoukselle). Ulkoverhouksen asensimme vasta seinällä, sillä arvelimme, että alkutalvesta on tapana myrskytä ja tuulikuorma olisi pelkillä runkoelementeillä paljon pienempi asennusvaiheessa. Rakennus on kuitenkin keskellä peltoaukeaa ja tuppaa tuulet osumaan tuohon aika hyvin
Käytimme elementtien nostoon autonosturia, ja asennustelineenä kurottajan koria. Loppuvaiheessa oli käytössä myös järeä saksinostin.
114 seinämetrin pystyttämiseen meni aikaa noin 8h
Elementit kiinnitettiin asennusvaiheessa betonielementtien päälle kiinnitettyyn alajuoksuun naulaamalla ja lopullisesti 10 x100mm täkkipulteilla n.1m jaolla, lisäksi käytettiin 40x2mm reikäpannan pätkiä. Elementit kiinnitettiin toisiinsa naulaamalla, sekä 10mm kierretangoilla pulttaamalla.

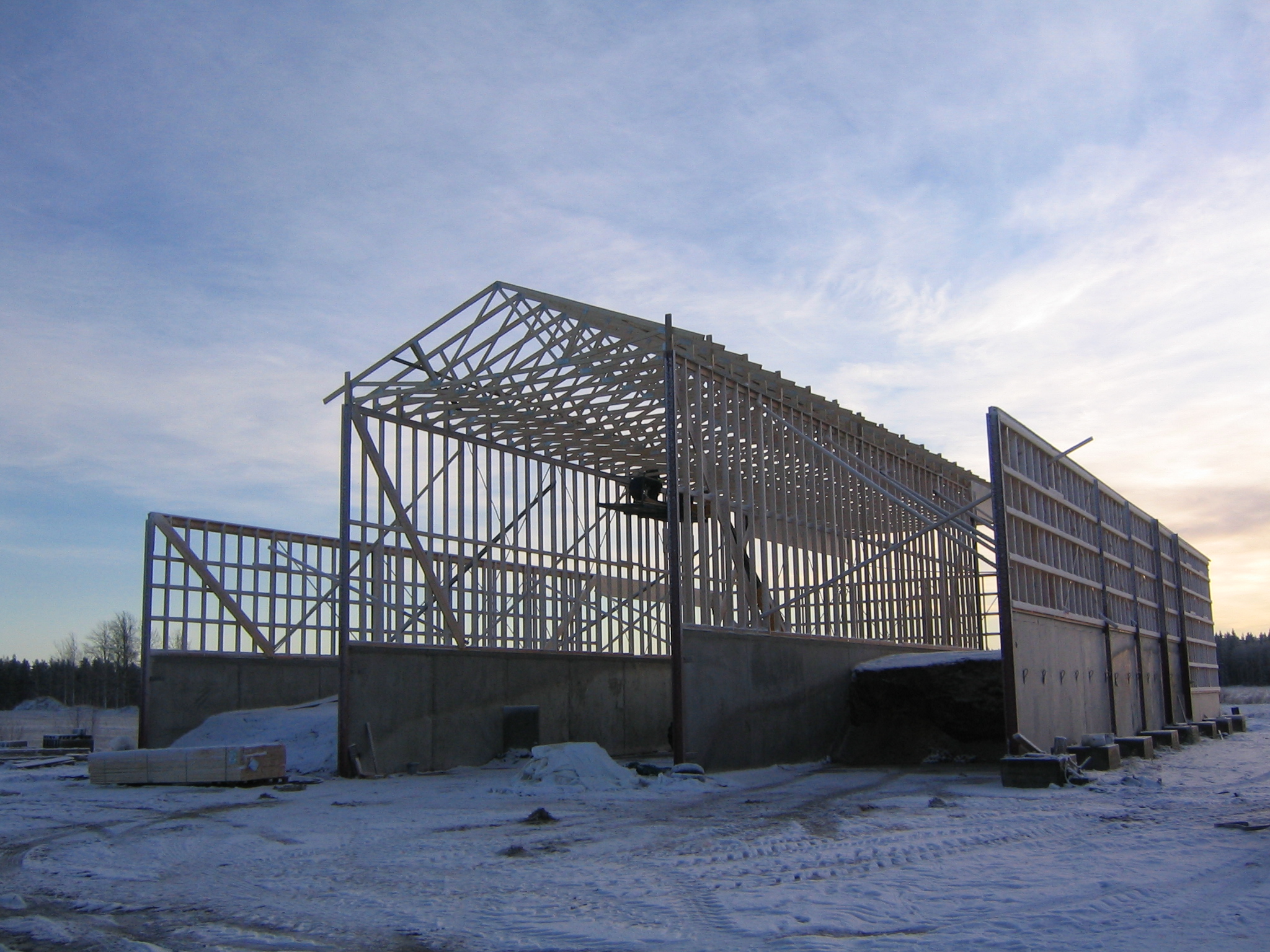

Noiden elementtien päälle tuli itsekantava pelti. Keskimmäisen siilon kattoristikkorakenne kannattaa siis vain rakennuksen harjaa. Pellit ovat yhtenäiset harjalta räystäälle (12m) ja niiden asentamiseen kului autonosturin kanssa 2kpl 7h päiviä.
Jos olisin hallia nyt tekemässä, niin ehdottomasti näiden kokemusten pohjalta tekisin sen vastaavalla tavalla. Ulkoverhoista kannattaa miettiä, uskaltaisiko sitä kiinnittää jo maassa.
Työvoimasta sen verran, että alkuvaiheessa 1 timpuri takoi noi elementit noin 2,5 viikossa, jonka jälkeen pystytykseen tuli toinen timpuri kaveriksi. Elementtien naulauksesta vesikattoon kului aikaa noin kolme kuukautta yhteensä.
-Mf-
